- Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 1 – Občine: Beltinci, Puconci, Murska Sobota in Tišina
Do 31. 5. 2023 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 1 izvedena sledeča dela:
- Območje občine Beltinci
- Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 5.990 m
(izvedeno do 31.05.2023: 5.228 m – 87,28%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/SB-6.1-–-Beltinci-9.5.23.jpg)
- Območje Mestne občine Murska Sobota
- Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.119 m
(izvedeno do 31.05.2023: 1.105 m – 15,52%) - Izgradnja transportnega vodovodnega omrežja v skupni dolžini 6.491 m
(izvedeno do 31.05.2023: 3.664 m – 56,45%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/VMP-1-–-Murska-Sobota-3.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/VPP-–-Murska-Sobota-3.5.23.jpg)
- Območje občine Puconci
- Prečrpališče Kuštanovci (spodnji)
(izvedeno do 31.05.2023: 63,58%) - Prečrpališče Pečarovci
(izvedeno do 31.05.2023: 71,08%) - Prečrpališče Zenkovci
(izvedeno do 31.05.2023: 72,73%) - Prečrpališče Mačkovci
(izvedeno do 31.05.2023: 36,81%) - Izgradnja transportnega vodovodnega omrežja v skupni dolžini 5.885 m
(izvedeno do 31.05.2023: 2.476 m – 42,07%) - Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.140 m
(izvedeno do 31.05.2023: 663 m – 9,29%)

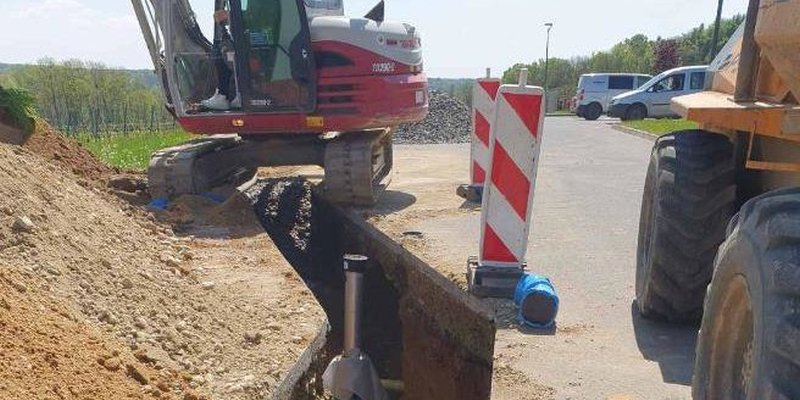

![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/VMP-–-Puconci-5.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/VMP-–-Puconci-24.5.23.jpg)
- Območje Tišina
- Izgradnja primarnega vodovodnega omrežja v skupni dolžini 9.220 m
(izvedeno do 31.05.2023: 4.701 m – 50,99%) - Črpališče Krajna
(izvedeno do 31.05.2023: 53,35%) - Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 30.887 m
(izvedeno do 31.05.2023: 11.619 m – 37,62%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/GED-V3-–-Tisina-15.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/MC-V1-–-Tisina-3.5.23.jpg)
- Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 2 – Občine: Cankova, Gornji Petrovci, Grad, Hodoš, Kuzma, Moravske Toplice, Rogašovci in Šalovci
Do 31. 5. 2023 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 2 izvedena sledeča dela:
- Območje občine Cankova
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 12.897 m
(izvedeno do 31.05.2023: 12.577 m – 97,52%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/SC-1-–-Cankova-11.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/SC-1-–-Cankova-16.5.23.jpg)
- Izgradnja transportnega vodovodnega omrežja v skupni dolžini 4.493 m
(izvedeno do 31.05.2023: 4.352 m – 96,85%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/VKS-–-Cankova-18.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/VGG-–-Cankova-8.5.23.jpg)
- Prečrpališče Gerlinci
(izvedeno do 31.05.2023: 69,59%)
- Območje občine Gornji Petrovci
- VH Pindža
(izvedeno do 31.05.2023: 37,06%) - VH Stanjevci
(izvedeno do 31.05.2023: 62,33%) - VH Lucova
(izvedeno do 31.05.2023: 6,93%) - Črpališče Boreča
(izvedeno do 31.05.2023: 56,95%)
- Območje Občine Grad
- VH Grad
(izvedeno do 31.05.2023: 34,29%) - VH Vidonci
(izvedeno do 31.05.2023: 27,55%)
- Območje občine Kuzma
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 7.823 m
(izvedeno do 31.05.2023: 3.091 m – 39,52%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/Trdkova-SK-1-–-Kuzma-16.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/Trdkova-SK-1-–-Kuzma-18.5.23.jpg)
- Črpališče Dolič (Č-2)
(izvedeno do 31.05.2023: 52,58% - Črpališče Dolič 1 (Č-1)
(izvedeno do 31.05.2023: 26,10% - Črpališče Gornji Slaveči (Č-4)
(izvedeno do 31.05.2023: 74,48% - Črpališče Matjaševci (Č-3)
(izvedeno do 31.05.2023: 47,47%)
- Območje občine Moravske Toplice
- Izgradnja transportnega vodovodnega omrežja v skupni dolžini 2.795 m
(izvedeno do 31.05.2023: 2.508 m – 89,74%) - Izgradnja primarnega vodovodnega omrežja v skupni dolžini 16.188 m
(izvedeno do 31.05.2023: 16.155 m – 99,80%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/VF-1-–-Moravske-Toplice-11.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/VF-1-–-Moravske-Toplice-19.5.23.jpg)
- Prečrpališče Bukovnica; Q = 13 l/s
(izvedeno do 31.05.2023: 63,27%) - Prečrpališče Filovci; Q = 4 l/s
(izvedeno do 31.05.2023: 49,62%) - Vodohran Filovci; V = 80 m3
(izvedeno do 31.05.2023: 45,10%) - Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 25.579 m
(izvedeno do 31.05.2023: 25.252 m – 98,72%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/FOKOVCI-F1-–-F7-–-Moravske-Toplice-3.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/FOKOVCI-F1-–-F7-–-Moravske-Toplice-3.5.23-1.jpg)
- Območje občine Rogašovci
- Izgradnja transportnega vodovodnega omrežja v skupni dolžini 1.482 m
(izvedeno do 31.05.2023: 1.271 m – 85,78%) - Izgradnja primarnega vodovodnega omrežja v skupni dolžini 26.809 m
(izvedeno do 31.05.2023: 21.439 m – 79,97%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/VSO-–-Rogasovci-12.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/SR-4-10-–-Rogasovci-8.5.23.jpg)
- VH in ČRP Sotina;
(izvedeno do 31.05.2023: 22,43%) - Prečrpališče Buček; Q = 3 l/s
(izvedeno do 31.05.2023: 36,86%) - Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 24.764 m
(izvedeno do 31.05.2023: 15.378 m – 62,10%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/SR-4-15-–-Rogasovci-9.5.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/06/SR-4-26-–-Rogasovci-15.5.23.jpg)
- Območje občine Šalovci
- Izgradnja primarnega vodovodnega omrežja v skupni dolžini 2.615 m
(izvedeno do 31.05.2023: 1.501 m – 57,38%) - Črpališče Markovci; Q = 3,5 l/s
(izvedeno do 31.05.2023: 35,84%) - Vodohran Domanjševci; V = 105 m3
(izvedeno do 31.05.2023: 35,84%) - Prečrpališče Čepinci 1; Q = 8 l/s
(izvedeno do 31.05.2023: 49,85%) - Prečrpališče Čepinci 2; Q = 4 l/s
(izvedeno do 31.05.2023: 65,94%) - Prečrpališče Čepinci 3; Q = 4 l/s
(izvedeno do 31.05.2023: 68,39%)
