- Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 1 – Občine: Beltinci, Puconci, Murska Sobota in Tišina
Do 30. 6. 2023 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 1 izvedena sledeča dela:
- Območje občine Beltinci
- Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 5.990 m
(izvedeno do 30.06.2023: 5.494 m – 91,72%)
- Območje Mestne občine Murska Sobota
- Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.119 m
(izvedeno do 30.06.2023: 1.303 m – 18,30%) - Izgradnja transportnega vodovodnega omrežja v skupni dolžini 6.491 m
(izvedeno do 30.06.2023: 4.111 m – 63,34%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VMP-1_Murska-Sobota-6.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VMS-V-1-1-–-Murska-Sobota-14.6.23.jpg)
- Območje občine Puconci
- Prečrpališče Kuštanovci (spodnji)
(izvedeno do 30.06.2023: 63,58%) - Prečrpališče Pečarovci
(izvedeno do 30.06.2023: 71,08%) - Prečrpališče Zenkovci
(izvedeno do 30.06.2023: 72,73%)
Prečrpališče Mačkovci
(izvedeno do 30.06.2023: 53,29%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Mackovci-–-Puconci-22.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Mackovci-–-Puconci-22.6.23-2.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Mackovci-–-Puconci-22.6.23-1.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Mackovci-–-Puconci-22.6.23-3.jpg)
- Izgradnja transportnega vodovodnega omrežja v skupni dolžini 5.885 m
(izvedeno do 30.06.2023: 3.883 m – 65,97%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VPL-–-Puconci-15.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VPUS-–-Puconci-15.6.23.jpg)
- Izgradnja primarnega in sekundarnega vodovodnega omrežja v skupni dolžini 7.140 m
(izvedeno do 30.06.2023: 2.698 m – 37,79%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/Mackovci-Prosecka-–-Puconci-14.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/SP-6-–-Puconci-12.6.23.jpg)
- Območje Tišina
- Izgradnja primarnega vodovodnega omrežja v skupni dolžini 9.220 m
(izvedeno do 30.06.2023: 6.578 m – 71,34%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VTK-–-Tisina-15.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/GED-V1-–-Tisina-11.6.23.jpg)
- Črpališče Krajna
(izvedeno do 30.06.2023: 53,35%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Krajna-–-Tisina-7.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Krajna-–-Tisina-8.6.23.jpg)
Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 30.887 m
(izvedeno do 30.06.2023: 14.288 m – 46,26%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/PET-V5-–-Tisina-1.6.23.jpg)
- Gradnja transportnih, primarnih in sekundarnih cevovodov v Sklopu 2 – Občine: Cankova, Gornji Petrovci, Grad, Hodoš, Kuzma, Moravske Toplice, Rogašovci in Šalovci
Do 30. 6. 2023 so bila na projektu »Nadgradnja vodovodnega sistema B« – Sklop 2 izvedena sledeča dela:
- Območje občine Cankova
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 12.897 m
(izvedeno do 30.06.2023: 12.577 m – 97,52%) - Izgradnja transportnega vodovodnega omrežja v skupni dolžini 4.493 m
(izvedeno do 30.06.2023: 4.352 m – 96,85%) - Prečrpališče Gerlinci
(izvedeno do 30.06.2023: 73,09%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Gerlinci-–-Cankova-15.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Gerlinci-–-Cankova-4.6.23.jpg)
- Območje občine Gornji Petrovci
VH Pindža
(izvedeno do 30.06.2023: 58,36%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VH-Pindza-–-Gornji-Petrovci-6.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VH-Pindza-–-Gornji-Petrovci-6.6.23-1.jpg)
- VH Stanjevci
(izvedeno do 30.06.2023: 51,46%) - VH Lucova
(izvedeno do 30.06.2023: 64,04%) - Črpališče Boreča
(izvedeno do 30.06.2023: 56,95%)
- Območje Občine Grad
- VH Grad
(izvedeno do 30.06.2023: 34,29%) - VH Vidonci
(izvedeno do 30.06.2023: 27,55%) - Črpališče Dolnji Slaveči 1
(izvedeno do 30.06.2023: 50,43%) - Črpališče Dolnji Slaveči 2
(izvedeno do 30.06.2023: 63,85%) - Črpališče Grad
(izvedeno do 30.06.2023: 53,32%) - Črpališče Grad Rajsar
(izvedeno do 30.06.2023: 65,81%) - Črpališče Vidonci
(izvedeno do 30.06.2023: 53,32%)
- Območje občine Kuzma
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 7.823 m
(izvedeno do 30.06.2023: 5.118 m – 65,42%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/Trdkova-SK-1-–-Kuzma-15.6.23.jpg)
- VH Kuzma
(izvedeno do 30.06.2023: 11,81% ) - Črpališče Dolič (Č-2)
(izvedeno do 30.06.2023: 52,58% ) - Črpališče Dolič 1 (Č-1)
(izvedeno do 30.06.2023: 26,10% ) - Črpališče Gornji Slaveči (Č-4)
(izvedeno do 30.06.2023: 74,48% ) - Črpališče Matjaševci (Č-3)
(izvedeno do 30.06.2023: 47,47%)
- Območje občine Moravske Toplice
- Izgradnja transportnega vodovodnega omrežja v skupni dolžini 2.795 m
(izvedeno do 30.06.2023: 2.508 m – 89,74%) - Izgradnja primarnega vodovodnega omrežja v skupni dolžini 16.188 m
(izvedeno do 30.06.2023: 16.189 m – 100,00%) - Prečrpališče Bukovnica; Q = 13 l/s
(izvedeno do 30.06.2023: 63,27%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Bukovnica-–-Moravske-Toplice-15.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Bukovnica-–-Moravske-Toplice-15.6.23-1.jpg)

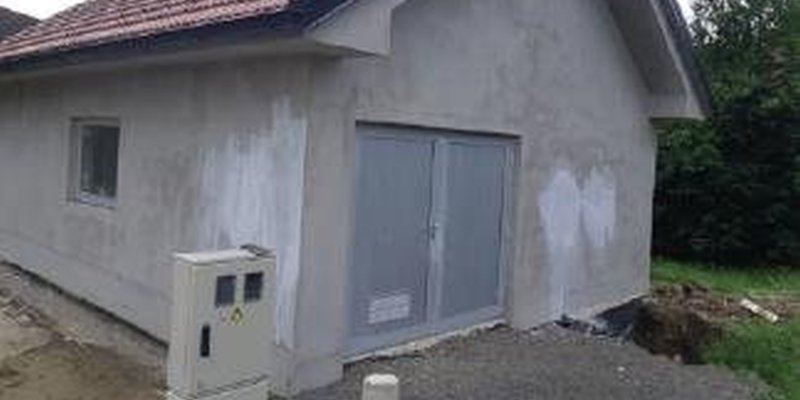

- Prečrpališče Filovci; Q = 4 l/s
(izvedeno do 30.06.2023: 76,55%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Filovci-–-Moravske-Toplice-15.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Filovci-–-Moravske-Toplice-22.6.23.jpg)
- Vodohran Filovci; V = 80 m3
(izvedeno do 30.06.2023: 60,94%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VH-Filovci-–-Moravske-Toplice-20.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VH-Filovci-–-Moravske-Toplice-12.6.23.jpg)
- Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 25.579 m
(izvedeno do 30.06.2023: 25.252 m – 98,72%)
- Območje občine Rogašovci
- Izgradnja transportnega vodovodnega omrežja v skupni dolžini 1.482 m
(izvedeno do 30.06.2023: 1.271 m – 85,78%) - Izgradnja primarnega vodovodnega omrežja v skupni dolžini 26.809 m
(izvedeno do 30.06.2023: 23.529 m – 87,76%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VRS-–-Rogasovci-23.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/SR-4-10-–-Rogasovci-9.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/VKK-VFK-–-Rogasovci-12.6.23.jpg)
- VH in ČRP Sotina;
(izvedeno do 30.06.2023: 51,40%) - Prečrpališče Buček; Q = 3 l/s
(izvedeno do 30.06.2023: 49,77%) - Izgradnja sekundarnega vodovodnega omrežja v skupni dolžini 24.764 m
(izvedeno do 30.06.2023: 17.385 m – 70,20%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/SR-3-8.1-–-Rogasovci-13.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/SR-4-26-–-Rogasovci-20.6.23.jpg)
- Območje občine Šalovci
- Izgradnja primarnega vodovodnega omrežja v skupni dolžini 2.615 m
(izvedeno do 30.06.2023: 1.501 m – 57,38%) - Črpališče Markovci; Q = 3,5 l/s
(izvedeno do 30.06.2023: 35,84%)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Markovci-–-Salovci-3.6.23.jpg)
![](https://www.nadgradnja-vodovod-b.si/wp-content/uploads/2023/07/CRP-Markovci-–-Salovci-12.6.23.jpg)
- Vodohran Domanjševci; V = 105 m3
(izvedeno do 30.06.2023: 35,84%) - Prečrpališče Čepinci 1; Q = 8 l/s
(izvedeno do 30.06.2023: 49,85%) - Prečrpališče Čepinci 2; Q = 4 l/s
(izvedeno do 30.06.2023: 65,94%) - Prečrpališče Čepinci 3; Q = 4 l/s
(izvedeno do 30.06.2023: 68,39%)
